GB 17681-2024:重大危险源安全监控,仪表专业要落实什么
海客登州 · 依据 GB 17681—2024《危险化学品重大危险源安全监控技术规范》整理
2025 年 6 月 1 日,GB 17681—2024《危险化学品重大危险源安全监控技术规范》实施,代替执行了二十五年的 GB 17681—1999。旧版叫《易燃易爆罐区安全监控预警系统验收技术要求》,只管罐区、侧重验收;新版由应急管理部归口,覆盖设计、施工、验收、运维和报警管理全流程。构成重大危险源的生产单元、储存单元,安全监控系统怎么建、怎么管,合规底线都在这一本里。

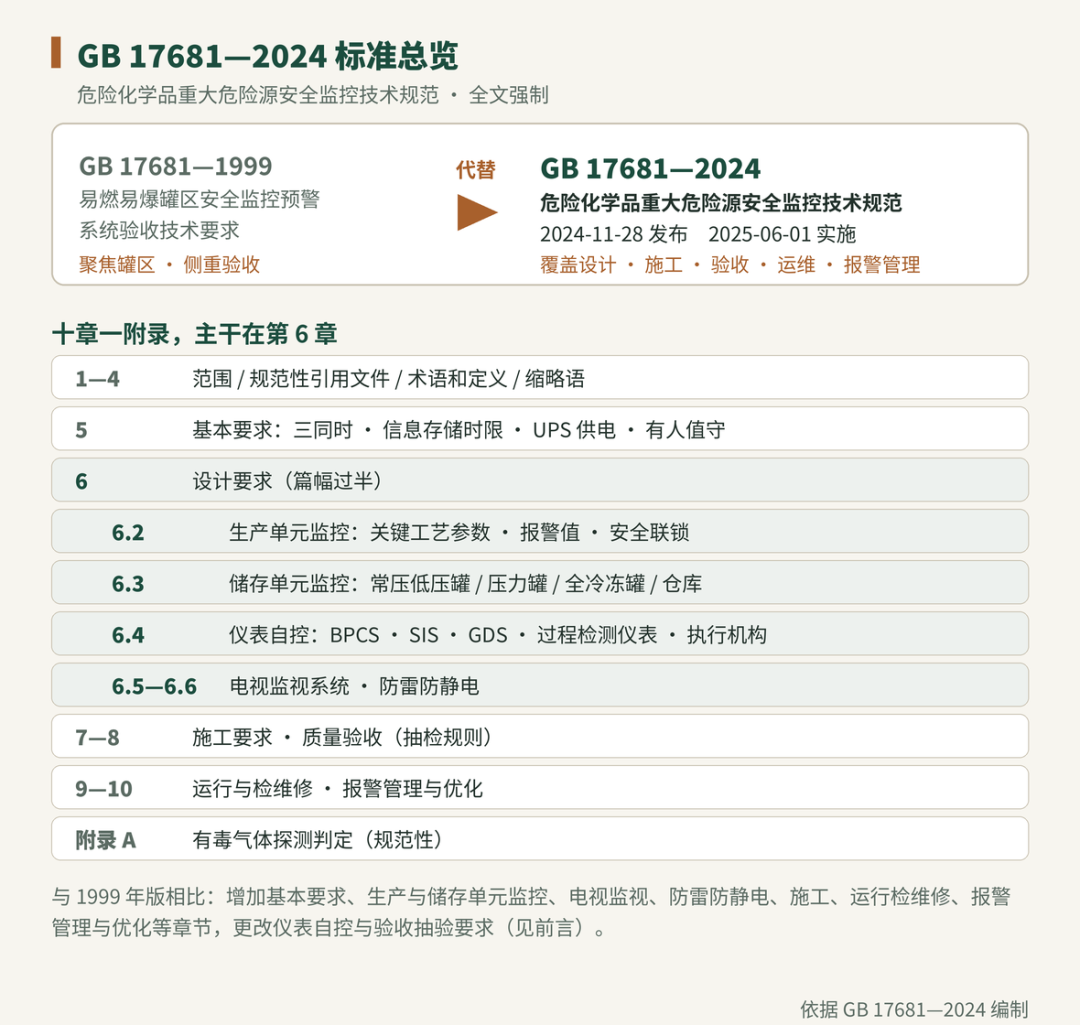

图 1 GB 17681—2024 标准总览与章节结构
一、先记住四个数(第 5 章)
基本要求一章篇幅不长,硬指标密集:系统与主体工程同时设计、同时施工、同时投入生产和使用(5.2);视频图像信息储存不小于 90 天、其他监控信息不少于 1 年,系统应有人值守(5.3);BPCS、SIS、GDS 控制器供电回路至少一路采用 UPS,后备电池在外部电源中断后供电不少于 30 min(5.5)。这些数字直接进设计文件,也是检查时最先被翻出来的条款。
二、储存单元:三类罐,三套配置逻辑(6.3)
储罐液位仪表的最低配置、高高/低低液位的联锁动作、报警设定值的计算依据,按常压低压罐、压力罐、全冷冻罐分了三套要求,共性是检测冗余加联锁切断:常压低压罐至少 2 套液位连续检测仪表,或 1 套加 2 个液位开关;压力罐至少 2 套连续检测加 1 个高高液位开关;全冷冻罐至少 3 套。设定值各有算法——压力罐低液位要保证报警开始 15 min 内泵不汽蚀(6.3.3.2),压力高限第二级取“工作压力上限与安全阀定压之和的 50%”与“安全阀定压 90%”的较小值(6.3.3.4)。

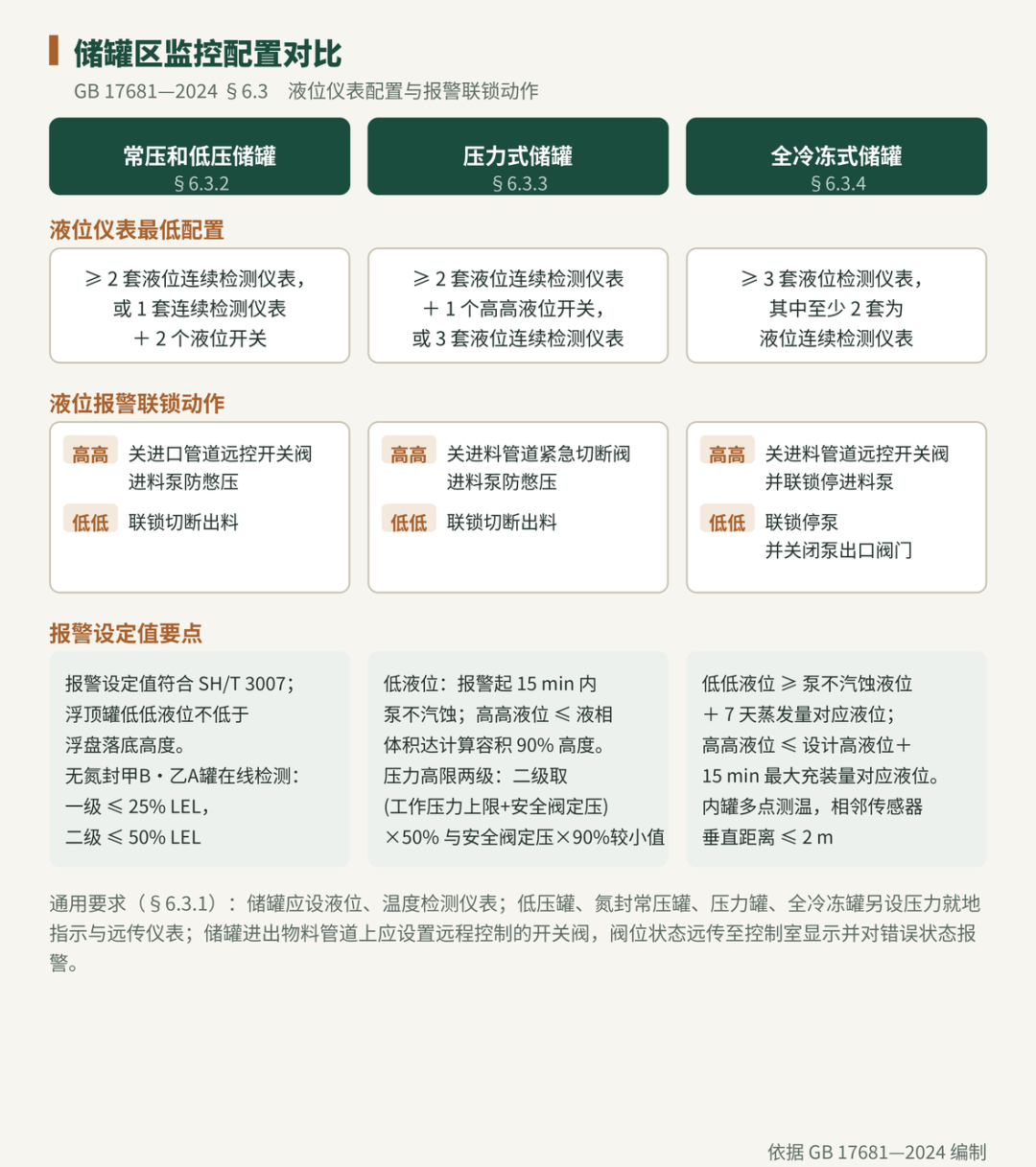

图 2 三类储罐区监控配置与联锁动作对比(§6.3)
再补一条容易漏的:未设氮气密封保护的甲B、乙A 类易燃液体储罐,罐内可燃气体检测值大于介质爆炸下限 50% 时,应停运检修、改造浮盘系统或加装氮封(6.3.2.4)。
三、仪表自控:BPCS、SIS、GDS 各管一段(6.4)
BPCS 负责温度、压力、流量、物位、组分浓度等过程变量的连续测量、监视、报警、控制和联锁(6.4.1)。SIS 的配备条件写得很清楚:涉及有毒气体、液化气体、剧毒液体的一级或二级重大危险源的生产单元、储存单元(仓库除外)应配备 SIS;其余按 SIL 评估结果确定,定级出 SIL1 及以上 SIF 的就得配(6.4.2)。GDS 应独立于 BPCS 和 SIS;探测器 联锁回路有 SIL 等级要求时,探测器独立于 GDS 设置、信号直送 SIS(6.4.3.7)。

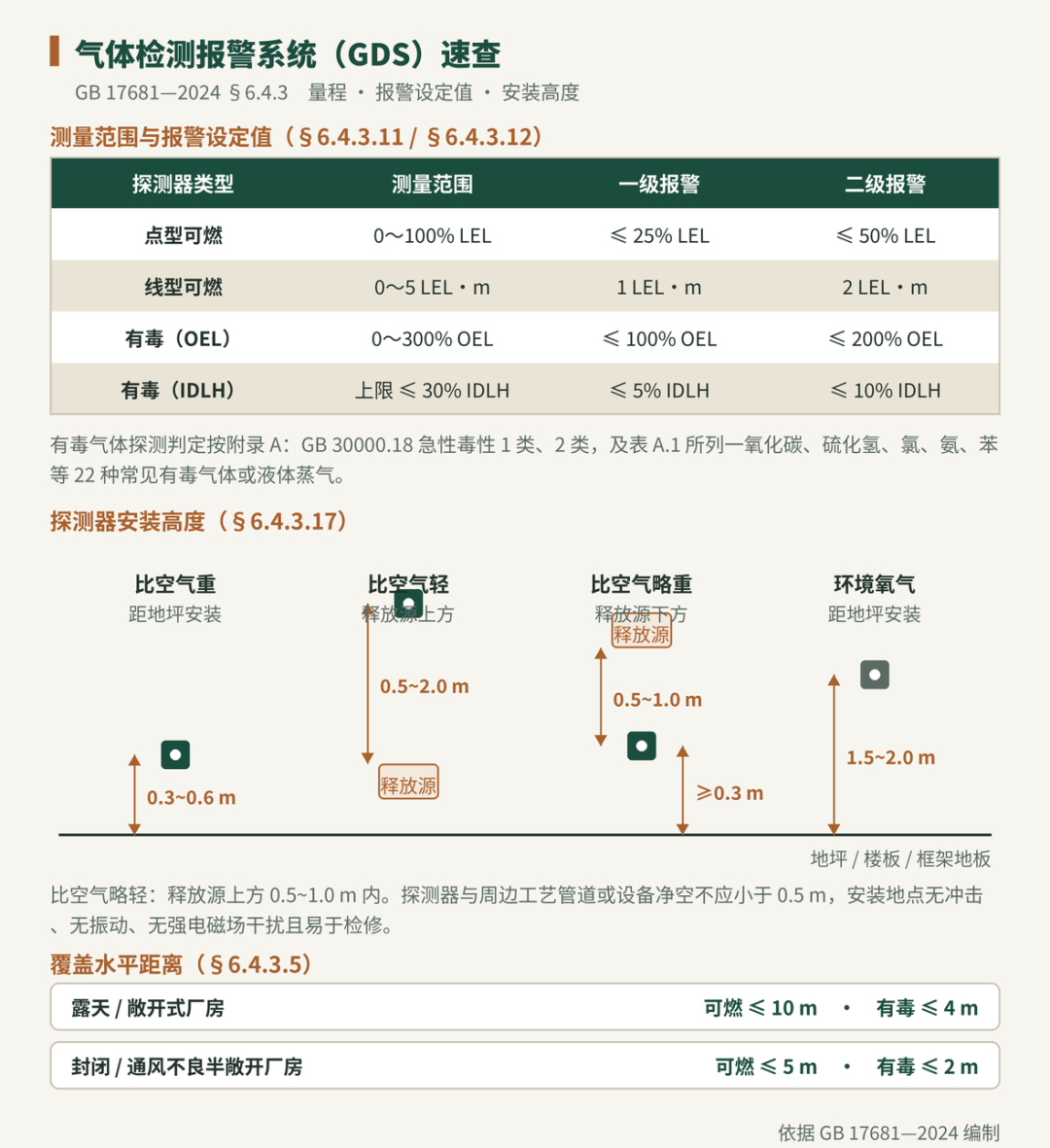

图 3 GDS 量程、报警设定值与探测器安装高度(§6.4.3)
过程检测仪表的选型硬条款集中在 6.4.4:现场电子式仪表防护等级不低于 IP65,气动及就地仪表不低于 IP55,仪表井、阀门井及水池内为 IP68;多路温度转换器不应用于 SIS 联锁;同一 SIS 联锁源的多台压力、差压变送器不应共用取压口;容积大于 10 000 m³ 或直径大于 30 m 的储罐连续液位检测选用雷达、伺服或磁致伸缩液位计。最终执行机构方面,火灾安全型开关阀应符合 ISO 10497,防火保护应能在 1 093 ℃ 烃类火灾下抵抗 30 min(6.4.6)。
四、施工、验收、运维:数字化的门槛(第 7—10 章)

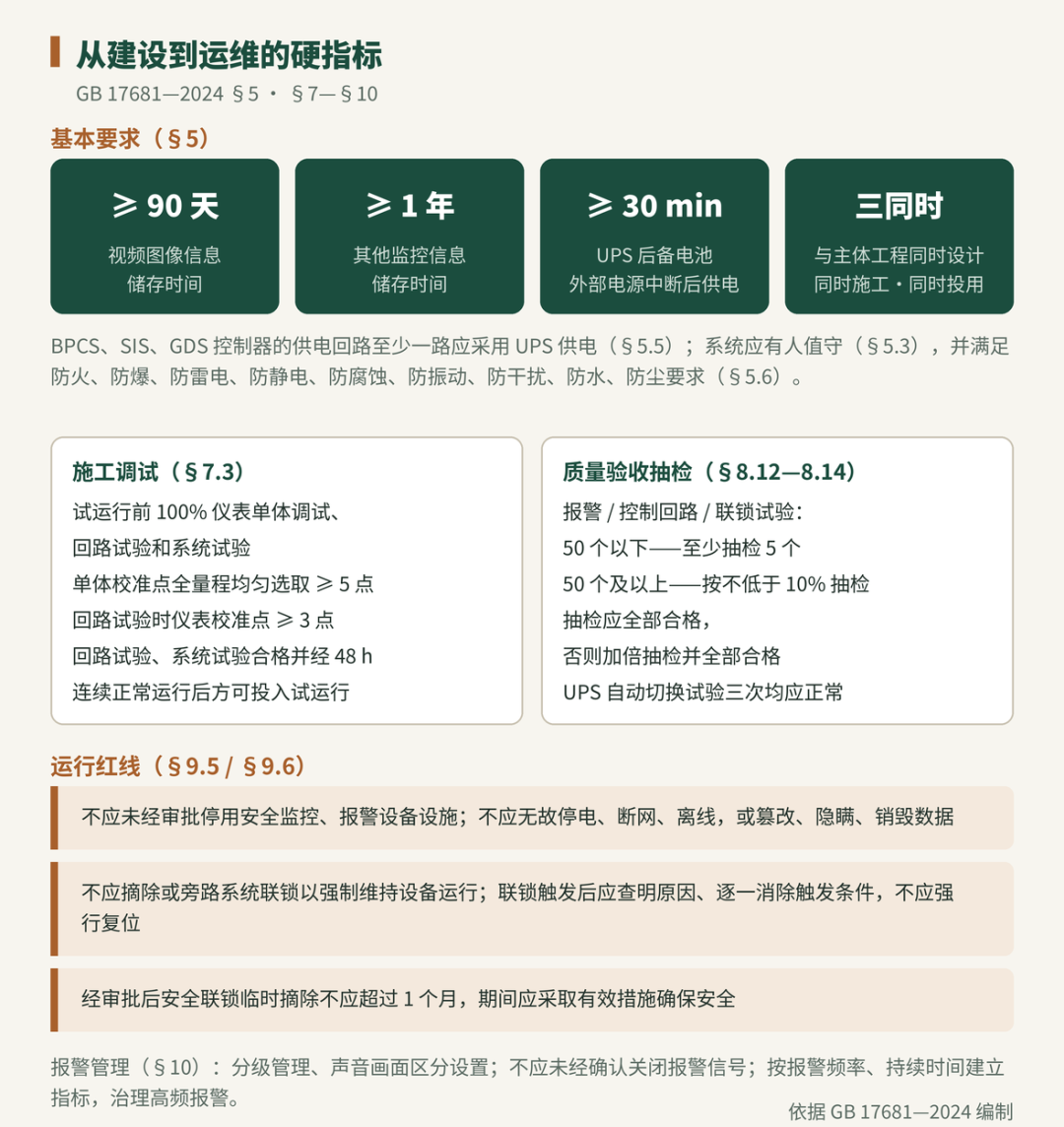

图 4 基本要求硬指标与施工验收运维要点(§5、§7—§10)
施工调试要求系统试运行前开展 100% 的仪表单体调试、回路试验和系统试验,回路试验和系统试验合格并经 48 h 连续正常运行后,方可与工艺系统一起投入试运行(7.3)。验收抽检按“50 个以下抽 5 个、50 个及以上不低于 10%”执行,不合格加倍抽检并全部合格(8.12—8.14)。运行阶段的红线:联锁摘除须经审批且不超过 1 个月(9.6);报警要分级管理、按频率和持续时间建立指标治理高频报警(第 10 章)。
小结
落地顺序照章节走:先按 6.2、6.3 把生产、储存单元的监控参数和联锁定下来,再用 6.4 定 BPCS、SIS、GDS 架构——SIS 上不上看物料类别和 SIL 定级,GDS 布点和设定值直接套表;施工验收盯抽检比例和 48 h 试运行,投用后把联锁变更和报警治理纳入制度。设计深度不够的地方,标准已留好接口:储罐报警设定值引 SH/T 3007,GDS 性能引 GB/T 50493,SIS 功能安全引 GB/T 21109 和 GB/T 50770。
注:本文依据 GB 17681—2024 正式文本整理,条款号以原文为准;执行时请查阅标准原文。
